武汉某3万方铁皮厂房房顶彩钢瓦渗漏水防水补漏案例
我们公司在朋友的介绍下,接到了武汉某工业厂房铁皮棚补漏工程,其中经历了几次的中标,甲方最重视的是高空作业对安全施工方案特别重视!在经过开会讨论过后得出以下8点细节:
1. 四条 8 厘钢丝绳横穿楼顶作为安全绳固定点
2.安全绳扣到钢丝绳上。

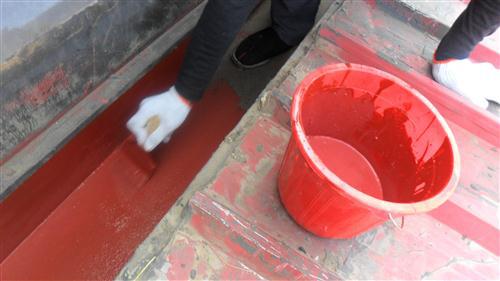

3.使用结构胶作为修补材料。

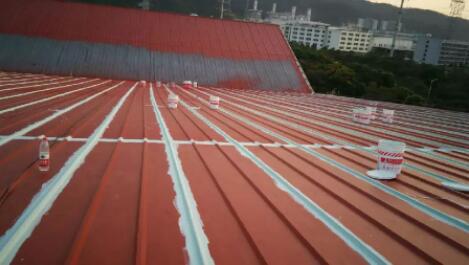

4.下雨时候:在漏水底部做好记号,找到精准漏水点。
5.漏水的三个可能性:第一,排水斜度不够,水量大从接缝处倒灌引起漏水,用结构胶全封闭;第二,钉眼漏水,用结构胶封闭;第三,铁皮生锈穿孔,小的可用结构胶封闭,大面积需局部更换。
6.需要专业及有经验的施工人员施工,需有高空作业证。
7.房顶行走,需踩准有承载力的钢结构点位,避免踩空造成安全隐患及二次漏水。
8.本次施工大面积补漏,满足 90%以上防漏效果,如再次出现漏水局部修复,需二次施工。
感谢竞标过程中,李建文师傅,王工程师给出的宝贵意见,黄监理在施工过程中指导,让工程顺利完成,30000平方有接近30处的漏水点,现在已经顺利修补完成!施工过程遇到的困难是武汉梅雨季节,雨水多,这样给补漏带来了施工困难。
1. 四条 8 厘钢丝绳横穿楼顶作为安全绳固定点
2.安全绳扣到钢丝绳上。
3.使用结构胶作为修补材料。
4.下雨时候:在漏水底部做好记号,找到精准漏水点。
5.漏水的三个可能性:第一,排水斜度不够,水量大从接缝处倒灌引起漏水,用结构胶全封闭;第二,钉眼漏水,用结构胶封闭;第三,铁皮生锈穿孔,小的可用结构胶封闭,大面积需局部更换。
6.需要专业及有经验的施工人员施工,需有高空作业证。
7.房顶行走,需踩准有承载力的钢结构点位,避免踩空造成安全隐患及二次漏水。
8.本次施工大面积补漏,满足 90%以上防漏效果,如再次出现漏水局部修复,需二次施工。
感谢竞标过程中,李建文师傅,王工程师给出的宝贵意见,黄监理在施工过程中指导,让工程顺利完成,30000平方有接近30处的漏水点,现在已经顺利修补完成!施工过程遇到的困难是武汉梅雨季节,雨水多,这样给补漏带来了施工困难。
