外墙渗漏水堵漏措施及维修办法
1.外墙抹灰前,墙身上各种进户管线、空调管孔、水落管固定件、避雷引下线和空调支架等,应按设计要求安装完毕,并按外保温系统厚度留出间隙。上述内容均应进行专项检查验收,并形成隐蔽工程验收记录。

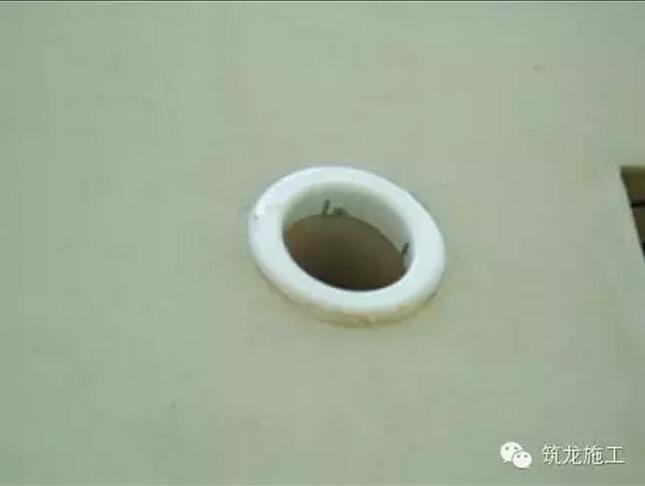

2.穿过外墙的管道应采用套管,套管应内高外低,坡度不应小于5%,套管周边应用中性硅酮耐候密封胶封闭。

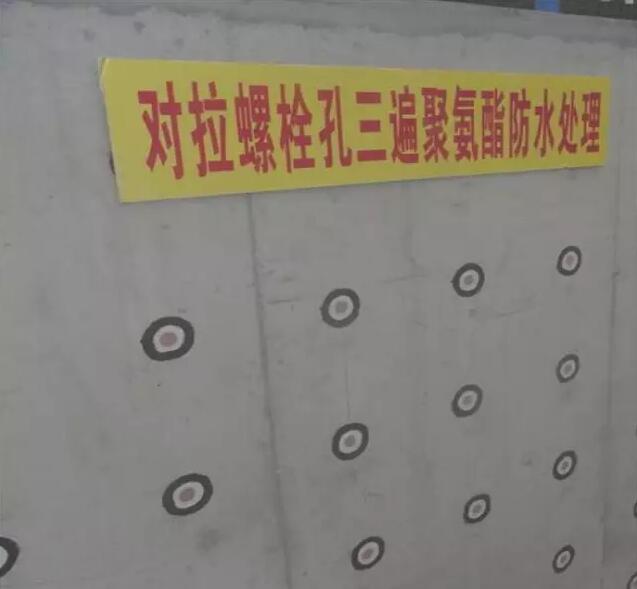

3.外墙对拉螺栓孔、脚手架拉结点及脚手架眼等应进行可靠封堵。封堵脚手架眼和孔洞时,应清理干净,浇水湿润,然后采用干硬性细石混凝土封堵严密。穿墙螺栓孔宜先用聚氨酯发泡剂发泡嵌填,然后用防水膨胀干硬性水泥砂浆填塞, 填塞深度不小于50mm,封堵后孔洞外侧表面应进行三遍防水处理,并形成隐蔽工程验收记录。

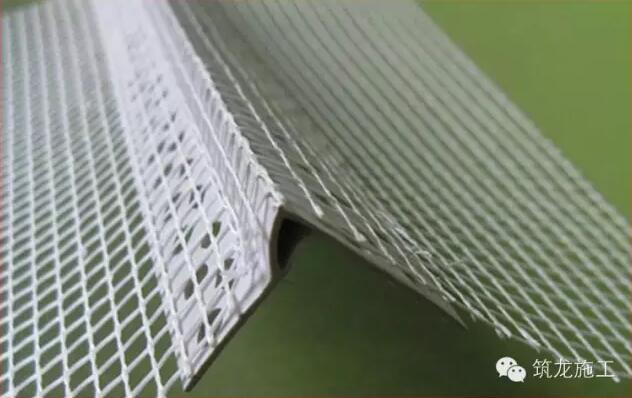

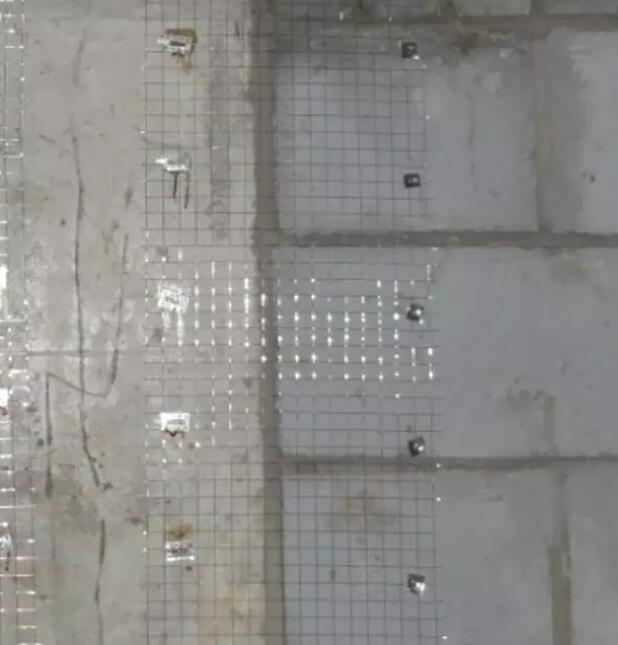

4.外墙外保温工程施工前墙体表面必须进行整体抹灰找平(现场聚氨酯发泡外墙外保温系统可不抹灰,但需做好界面处理)。填充墙与混凝土交接处应按要求钉挂热镀锌电焊钢丝防裂网,网孔尺寸不应大于20mmх20mm,其钢丝直径不宜小于1.2mm,钢丝网应用钢钉或射钉加铁片固定,间距不大于300mm。防裂网与各类基层搭接宽度不应小于100mm。在外墙表面做甩浆结合层和浇水湿润后方可进行外墙抹灰。
5.外墙找平层抹灰砂浆应采用掺防水剂的微膨胀防水砂浆,抹灰找平层厚度大于或等于35mm时应采取挂网、分层抹灰等防裂防空鼓的加强措施。
6.凸出外墙面的挑檐、雨蓬、空调隔板等应与墙体同时浇筑,板面设置不小于2%的排水坡度,并按设计要求做好防水处理,当设计无要求时,板面应增加不少于一道柔性防水层,防水阴角处理及泛水高度等应满足规范要求,杜绝阴角处向室内渗漏。
7.凸出墙面有排水要求的部位底部应做滴水线,不得出现爬水和排水不畅现象。滴水线应优先采用成品滴水线条(槽),若采用鹰嘴或大斜面滴水线,大斜面坡度不应小于10%。
8.外墙外保温工程施工前,应在施工现场采用相同的材料和工艺制作样板墙面,经建设、监理、施工总承包单位检查符合要求,报工程所在地质量监督机构确认后方可进行施工。

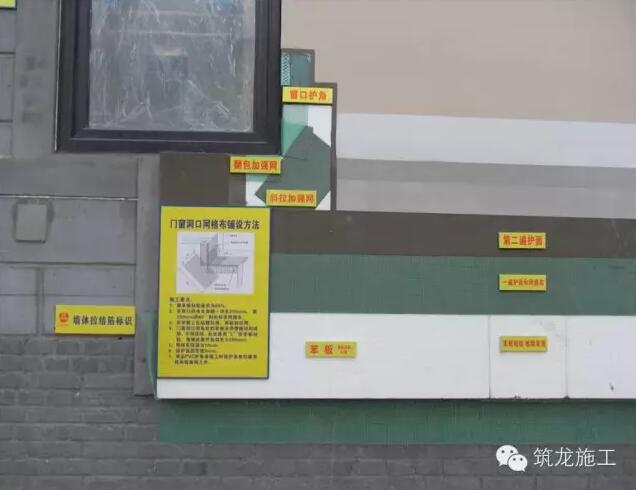

9.凸出墙面的构件进行保温层施工时,应遵循上面压侧面、侧面压下面的原则,避免出现朝天缝。外墙保温层需设置分格缝的,应由设计单位明确位置及处理措施。

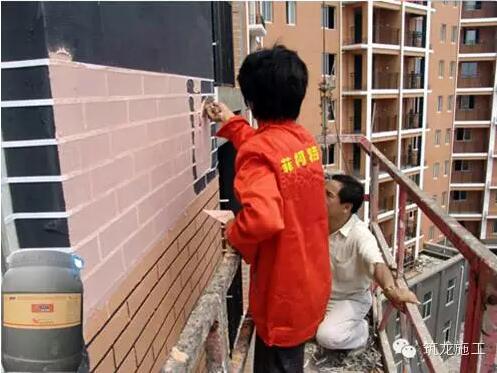

10.外墙面层涂料(真石漆)饰面应采用与保温系统相容的柔性耐水腻子和高弹性涂料。真石漆找平层腻子施工完成后应涂刷一道封闭底漆。
11.幕墙与结构收口处、外墙装饰收口、门窗框四周与外墙接触处、管道及设备支架穿越保温板处、墙体顶部收口处等,在其与保温层结合的间隙应采取可靠措施并做防水密封处理。
