地下室基坑漏水堵漏方法
随着我国的发展,高层建筑越来越多,基坑也越挖越深,深基坑对安全的要求非常严格,基坑侧壁渗水对基坑及周边建筑的安全可能会造成不可估量的影响,因此要加强对基坑渗水的监测并根据实际情况采用正确的堵漏措施。以葛洲坝大厦深基坑成功堵漏为例,葛洲坝大厦深基坑施工过程中,在基坑东北角开挖至约-10米处,出现了漏水口,为防止泥沙大量流失造成严重后果立即采取双液注浆法、混凝土内衬墙堵漏等组合措施成功堵漏。
1 工程概况
武汉葛洲坝大厦位于武汉市硚口区硚口路,设三层满铺地下室,基坑深度约17米,基坑安全等级为一级。葛洲坝大厦位于繁华地段,周围建筑物众多,部分建筑物与基坑周边间距不过2米,场地狭小造成基坑支护施工困难,基坑的安全与否将直接影响到周围建筑物的安全。
葛洲坝大厦基坑支护主要采用钻孔灌注桩、混凝土支撑、高压旋喷桩止水帷幕及支护桩间高压旋喷桩、坑中井点降水和挂网喷锚等组合措施,来保障深基坑的安全施工。
2 渗水情况与分析

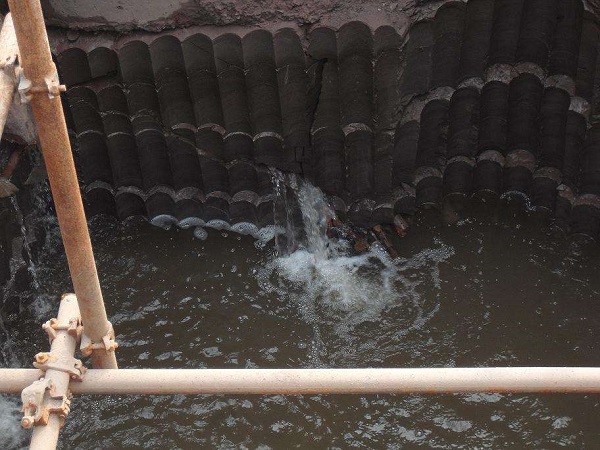

在深基坑发生渗水后,必须要对基坑渗水的原因和渗水情况进行了解分析,才能采取正确及时的应对措施。葛洲坝大厦深基坑东北角在开挖至-10米处时,发生了渗水,初始水量较小,但水量正在不断增大,含沙量也随之增加,在注浆泵等设备到来前,采用泥土和水泥来压住水流,发现水压力较大堵压效果不明显。
渗水口位于基坑东北角,此处基坑与周边建筑紧邻,在此处的支护结构施工中,由于与周边建筑间距过近,建筑物地下基础成为了支护桩和高压旋喷止水帷幕施工的地下障碍物,造成支护桩出现了较大的位移偏差和倾斜错位,止水帷幕施工也出现了漏桩、短桩现象,这样使得此处成为了渗水薄弱点。在基坑开挖施工中,水位已降至-18米左右,地下反水可能性较小,渗水水源为土层滞水或水道管网漏水的可能性较大,渗水源位于土层上部使得水压力较大,若不能及时堵漏,会造成渗水量的进一步增加。
3 基坑渗水堵漏过程
在发生基坑渗水之后一定要采取正确的措施来做堵漏工作,主要措施有导流管泄压、混凝土内衬墙堵漏、双液注浆法、复打高压旋喷止水帷幕等一系列的组合方法。
葛洲坝大厦在发生侧壁渗水之后,迅速请有关专业单位到现场根据实际情况来采取应对措施,起初决定采用单一的双液注浆法来进行堵漏,主要设备和材料有双液注浆泵、注浆花管、425普通硅酸盐水泥、水玻璃等,在渗水点附近打入注浆花管,然后采用双液注浆泵将掺有速凝剂的1:1水泥浆和水玻璃按照 1:0.8的比例由注浆管注入渗水点,在连续注浆2小时后,渗水量明显减小,但是由于对水压力估计不够,在强水压下注浆液被冲出渗水口,第一次渗水堵漏失败,因此马上选择组合方案来进行止水,将渗水点附近土体挖开,插入一根引流管来排泄水压力,引流管插入渗水口一端必须包裹滤网棉絮来防止泥沙流失,再拌制加入早强剂的水泥砂浆,来封堵漏水点区域,形成混凝土内衬墙,等到混凝土强度达到可抗压要求后,再次进行双液注浆法堵漏,首先要将引流管封堵,这样可以保证注浆液不被冲出,在第二次双液注浆法堵漏中,为能起到更好的堵漏效果,在注浆同时采用了聚氨酯、堵漏王等辅助材料,经过将近两个小时的注浆后,成功堵漏,保证了基坑的安全施工。
在后续的基坑开挖施工中,又在多处发现渗水点,由于水量较小,采用引流管泄压,速凝高强混凝土将渗水口封堵后,用注浆机将速凝高强水泥浆注入渗水点,即堵住漏水。由于葛洲坝大厦基坑渗水水源极可能在基坑周边上部,在基坑下层开挖时,侧壁水压会更大,因此在下层土方开挖时,采用分多层开挖,开挖后立即进行预注浆,防止出现大量的渗水。
4 深基坑堵漏工法分析
深基坑因为地理水文环境、土层地质、施工工艺及周边建筑物等个方面因素的影响,在深基坑开挖施工过程中,经常会有基坑侧壁渗水发生,因此在基坑止水帷幕的设计上要根据基坑的具体情况进行设计,而在施工中一旦发生漏水则应采取断然措施,避免大量夹泥漏水对围护本身和周围环境造成损害以及可能带来的其它不可预料的损失。因此,
(1)要对地质勘探资料、地下水位等有一定的了解,分析出薄弱土层;
(2)做好预防措施,除在施工过程中随时消除异常情况外,可对预计止水帷幕薄弱或软弱地层进行预注浆,以增强止水效果,减少漏水几率;
(3)一旦发生渗漏水事故,必须根据出水点位置、标高、所处土层土质、出水量大小确定堵漏方案,不可采取盲目措施;
(4)双液注浆法具有止水迅速、持效时间长、施工简便的优点,其成功关键在于能截断漏水通路,但是要根据渗水水量大小及严重程度采取多种组合措施,如引流管泄压,速凝高强混凝土内衬墙,加入聚氨酯等防水材料一系列措施,在情况更为严重时可在渗水点后方重打高压旋喷桩止水帷幕。
目前高层建筑物地下部分挖深越来越大,相应地对基坑围护和围护止水提出了更高的要求,因此要在围护及止水施工中,尽可能的保证施工质量,在基坑开挖中注意对基坑的观测,做好相应的止水应急方案,根据现场渗水情况采取正确的措施,保障基坑的安全施工。
